Как определить дату начала строительства объекта?
Календарный план строительства
Одним из ключевых этапов подготовки к возведению объекта является разработка календарного плана строительства. Он является обязательным в составе проекта производства работ (ППР), определяющего сроки, порядок и объемы выполнения работ. Календарный план строительства — важный документ для эффективного управления строительными проектами, в процессе аналитического сравнения запланированных и фактических результатов.
Чем полезен календарный план для строительной компании?
Календарный план – проектный документ, который позволяет:
- определить оптимальный порядок выполнения работ;
- установить сроки завершения каждого этапа работ;
- грамотно оценить размеры необходимых финансовых вложений;
- учитывать возможные риски и сдвиги по срокам возведения объекта;
- упростить контроль строительных работ;
- сократить сроки строительства и снизить затраты.
Какую документацию нужно подготовить для составления плана?
Перед тем, как приступить к составлению календарного плана, нужно подготовить следующую документацию:
- сводная смета;
- рабочие чертежи сооружения;
- проект организации строительства;
- информация по срокам поставки материалов и оборудования, типу и количеству спецтехники, численности рабочих;
- типовых технологические карты, а также карты на сложные работы.
Как составить календарный план?
Для того, чтобы составить календарный план необходимо:
- Определить перечень и объем работ.
- Выбрать методы производства и строительную технику.
- Сформировать состав рабочих бригад.
- Определить последовательность выполнения работ.
- Рассчитать смету.
- Учесть пересечения работ.
- Скорректировать количество требуемого персонала и времени в соответствии с нормативами.
- Составить график поставки основных ресурсов и материалов.
Программа для управления и планирования строительных проектов
- Интеграция с BIM-системами.
- Загрузка сметных данных.
- Календарно-ресурсное планирование.
- Отраслевые формы.
Структура календарного плана
Расчетная часть находится с левой стороны и состоит из следующих элементов:
- перечень и объем работ;
- временные затраты с учетом нормативов;
- расчет эффективности работы машин в две смены с учетом минимума перерывов и простоев;
- расчет продолжительности ручных и механизированных работ;
- максимальное количество рабочих;
- число смен, включая две для машин и одну для персонала.
Графическая часть располагается справа и показывает ход работ, включая их последовательность и пересечение.
Подготовка к началу работ
Перед возведением объекта следует обеспечить ресурсы для стабильного процесса строительства. Это включает в себя подбор персонала, закупку материалов и оборудования. Также необходимо выбрать метод возведения, определить последовательность работ и время их выполнения. После этого необходимо учесть такие моменты, как сложность чертежей, локация площадки, возможные ограничения администрации.
Как вычислить время выполнения работ?
Календарный план должен учитывать пересечения работ, когда отдельные мероприятия совпадают по времени. Для корректного расчета времени возведения нужно разделить сооружение на захватки. Перечень работ следует поделить на отдельные шаги, на которых будут изготавливаться элементы, будут учтены объемы и расход ресурсов. Срок возведения каждого элемента будет зависеть от продолжительности смены и количества рабочих. Время возведения всего сооружения – это сумма сроков выполнения всех работ.
Оформление графической части плана
В большинстве случаев при подготовке календарного плана применяется балочная схема. Временной отрезок рисуется в виде балки: дни и недели – по горизонтали, отрезки возведения сооружения – по вертикали.
В случае отражения конкретной задачи, такой как строительство туннеля, лучше использовать диаграмму «путь – время». Горизонтальная ось – путевая, вертикальная – временная. Диаграмма помогает отслеживать прогресс возведения и время между группами работ.
Еще одним видом графического представления плана является сетевой план. Рисуется временная ось, а на ней отмечаются отрезки времени работ: самое раннее и позднее время называется «критическим путем».
Пример календарного плана

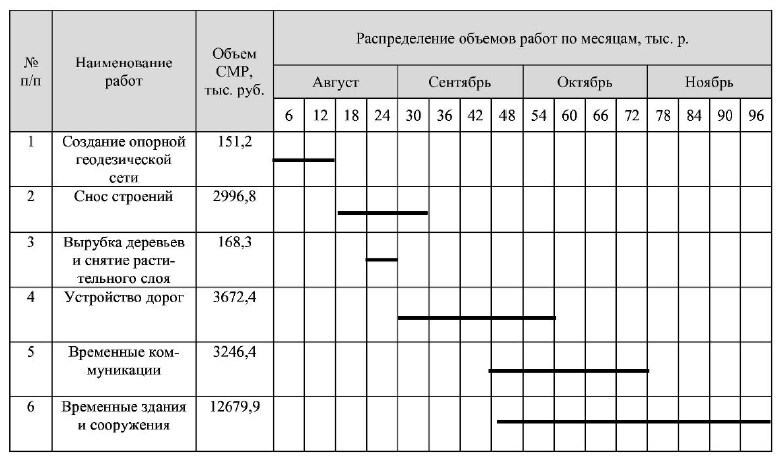

Ниже представлен пример календарного плана.
В первых двух столбцах указывается порядковый номер и наименование выполняемых работ в порядке их исполнения. Далее указан объем строительно-монтажных работ в денежном выражении. И в последнем столбце отмечается продолжительность каждого вида работ и его распределение по месяцам. Если время выполнения работ превышает указанное в договоре, его можно сократить, увеличив численность персонала и смету.
Как сократить время на подготовку плана?
Для того чтобы сократить время на подготовку календарного плана, строительные компании автоматизируют данный процесс с помощью специальных программ. Это позволяет не только минимизировать человеческий фактор, но и учесть особенности и исходные данные конкретной организации.
Программа БИТ.СТРОИТЕЛЬСТВО/Управление строительными проектами позволяет автоматизировать процесс составления детального плана работ и оперативно контролировать сроки их сдачи.
Система позволяет вести планирование по стоимости и объему либо только по стоимости, в том числе делать детализацию по ресурсам. Кроме того, при подготовке плана можно настроить вид классификации, например, планирование по видам работ или по исполнителям. Также программа позволяет представить график работ в виде диаграммы Ганта, который можно настроить по различным параметрам работ.
Также с помощью программы вы сможете:
- загружать сметную документацию и хранить полную историю изменений и дополнений;
- обрабатывать сметные позиции в необходимых разрезах аналитики;
- учитывать фактически выполненные работы;
- анализировать выполнение работ по проекту, в том числе сопоставлять выполненные и принятые работы;
- анализировать затраты по работам, выполненным собственными силами и с привлечением субподрядных организаций;
- формировать акты приемки выполненных работ (форма КС-2);
- вести журнал учета выполненных работ (форма КС-6а).
Как автоматизировать и ускорить процесс составления календарного плана строительства? Из видео вы узнаете, как организовать календарно-ресурсное планирование с помощью отраслевого решения БИТ.СТРОИТЕЛЬСТВО/Управление строительными проектами.
Остались вопросы по программе? Получите бесплатную консультацию у специалистов в Вашем городе.
Хотите получать подобные статьи по четвергам?
Быть в курсе изменений в законодательстве?
Подпишитесь на рассылку
3.14 продолжительность строительства : Период времени от начала работ на строительной площадке до ввода объекта в эксплуатацию при полном выполнении состава работ, предусмотренных проектом. 3.15 разрешение на строительство : Документ, подтверждающий соот-ветствие проектной документации требованиям градостроительного плана земельного участка или проекту планировки территории и дающий застройщику право осуществлять строительство , реконструкцию объектов капитального строительства (в соответствии с Градостроительным кодексом Российской Федерации [1], статья 51, пункт 1).
Как определить дату начала строительства объекта?
В связи с принятием Декрета Президента №7 от 23 ноября 2017 г. был закреплен уведомительный принцип начала строительства: организация, которая планирует осуществлять строительные работы, вправе приступить к их выполнению только после направления уведомления о проведении таких работ в органы государственного строительного надзора. В связи с этим были внесены изменения в ТКП 45-1.03.122-2015 «Нормы продолжительности строительства зданий, сооружений и их комплексов. Общие положения».
С 20.08.2018 г. датой начала строительства объекта является дата, указанная в договоре строительного подряда или в решении застройщика при выполнении строительных, монтажных, иных специальных работ собственными силами. Ранее датой начала строительства считалась дата выдачи органами государственного строительного надзора разрешения на производство строительно-монтажных работ.
Следует обратить внимание, что в связи с внесением изменений появился ряд проблем при определении начала выполнения работ в неустановленные в договоре сроки (к примеру, подрядчику необходимо было время для направления уведомления о начале строительства в органы государственного строительного надзора, в связи с этим он приступил к выполнению работ позже срока, определенного в договоре) и начала строительства в случае, если заключается несколько договоров строительного подряда.
Эти случаи на данный момент законодательно не урегулированы, что порождает проблемы в определении начала течения нормативного срока строительства объектов.
ИсточникИзвещение о начале строительства . Дата публикации: 08.10.2019. Строительство — процесс очень не простой. В случае попадания Вашего объекта под осуществление государственного строительного надзора, вы (застройщик) обязаны подать извещение о начале строительства в органы ГСН (государственного строительного надзора) за семь рабочих дней до начала каких-либо строительных работ. Данный документ нужно оформлять по образцу приведенному в РД 11-04-2006. Необходимость извещения о начале строительства установлено в ч. 5 ст. 52 ГрК РФ: Оформление. Извещение можно оформить как на компьютере, так и от руки.
Какой момент считается началом строительства?
Для Заказчика- с момента получения разрешения на строительство, для Подрядчика, согласно договора, как правило с момента передачи строительной площадки.
—— добавлено через 24 сек. ——
Глюкануло комп. 3 раза сообщение отправилось
Оснащение проходки горных выработок, ПОС, нормоконтроль, КР, АР
Это трудно сказать, потому что сам термин «строительство» очень широкий. Могут быть заключены договора,подписаны все разрешения, но на самой площадке все тихо, движения нет. Человеку со стороны строительство видится,когда технику загонят. Как такового док-та типа «Поехали!» нет. Непосредственно сами СМР могут начаться в любой момент, а могут и не начаться.
Я думаю, это был вопрос про то, когда юридически начинается. Хотя там куча нюансов, если не доплатили хоть 1 рубль из положенного аванса, то подрядчик имеет полное право не начинать работы и вина в данном случае ложится на заказчика, со всеми вытекающими.
ТС лучше бы пояснил откуда вопрос. Так как понятие действительно широкое.
Если речь идет о фактических работах, то доказательством являются записи в общем журнале работ.
Вспоминается один репортаж: корреспондентка, показывая рукой в сторону чистого поля-«вот здесь ведется широкомасштабное строительство жилых домов на деньги . дольщиков»))))). В многоточие можно вписать,каких именно дольщиков..
на самом деле всё зависит от конкретной ситуации. любой акт, протокол составленный должностным лицом может свидетельствовать о начале работ.
Оснащение проходки горных выработок, ПОС, нормоконтроль, КР, АР
Хотя там куча нюансов, если не доплатили хоть 1 рубль из положенного аванса, то подрядчик имеет полное право не начинать работы и вина в данном случае ложится на заказчика, со всеми вытекающими.
Стоимость и порядок оплаты договора не является его существенным условием. Вроде бы как.
Не знаю, можно ли их делать существенным условием в самом договоре, ведь тогда договор станет противоречить ГК. Хотя может и не станет, а лишь дополнит.
Tyhig, здесь вопрос в вопросе, а зачем собственно спрашивают? Чисто теоретически или уже бодаются? Если бодаются в суде, то из практики могу сказать, что при неполной выплате первоначального платежа, оговоренного в договоре суд полностью встает на сторону подрядчика, ни о каких даже процентных отношениях в объемах речь не идет.
ИсточникМоментом начала строительства может являться : Момент начала стадии планирования капитального строительства , а именно наступление одного из следующих событий: Приказом (распоряжением) руководителя Организации определено создание проектного офиса (проектной группы) … Момент окончания строительства — дата приемки законченного строительством объекта производственного или жилищно-гражданского назначения (здания, сооружения, их очередей, пусковых комплексов, включая реконструкцию и техническое перевооружение) при их полной готовности в соответствии с утвержденным проектом и другими документами (если не начата производственная эксплуатацию объекта ).
(Start of construction)
Понятие начала строительства, организация строительства
Информация о понятии начала строительства, организация строительства
Содержание
Содержание
Оформление ордера на начало строительства
Оформление ордера на начало строительства
Застройщик земельного участка может приступить к работе лишь после получения ордера на проведение строительных или реконструкционных работ, который в свою очередь выдается лишь после подписания соответствующими органами акта о разрешении на застройку. Данный акт можно получить в органах градостроения и Московского архитектурного управления на основании предоставленных документов на участок. Ордер же оформляется на основании данного акта в компании, называемой объединением предприятий административно-технических инспекций.
Срок, к которому строительная компания — исполнитель строительных работ, должна быть готова к началу строительства, оговаривается в ордере. То есть все подготовительные работы могут начаться лишь в строго установленное время, будь то оформление территории, ее ограждение, подготовка к закладке фундамента, обеспечения всем необходимым инженерно-техническим оборудованием и так далее. Данная дата начала строительства устанавливается в соответствии с требованиями местных органов власти и контролирующей процесс подготовки к строительству, инженерной фирмы.
Обязательным требованием является установка застройщиком на границе территории его земельного участка с соседствующими специального стенда, на котором будет опубликована следующая информация:
Кто является заказчиком строительства, кто является исполнителем строительных работ. Когда и кем было выдано разрешение на застройку участка, в какие сроки планируется завершение строительного процесса, какие предприняты меры безопасности на строительной площадке, краткое описание проекта будущего строения, сведения о том, какие планируются работы по облагораживанию прилегающих к участку территорий и так далее.
Данный стен должен быть установлен не позднее, чем за неделю до начала подготовительных к строительству работ.
В случае прихода проверки в лице представителей органов госконтроля, подрядчик, выполняющий все строительные работы, обязан предъявить ксерокопию акта, разрешающего строительство на данном участке и ордер.
Так же подобного предъявления всех вышеперечисленных документов имеют право требовать владельцы соседних земельных участков, граничащих с объектом постройки. Их в данном случае может предоставить для ознакомления не только сам застройщик, но и органы административно-технического надзора.
Фирма строительства
Строительство зданий — это процесс добавления строения к недвижимости. Подавляющее большинство строительных проектов являются малыми реконструкциями, такими как добавление комнаты, или ремонт ванной. Зачастую владелец имущества выступает в качестве подсобного рабочего, инженера-конструктора и команды дизайнеров всего проекта. Тем не менее, все проекты строительства зданий включают некоторые общие элементы — проектирование, определение бюджета проекта, решение правовых вопросов. Многие проекты различных масштабов приводят к нежелательным конечным результатам, таким как разрушение сооружения, перерасход средств, и/или судебные разбирательства. Опытные специалисты в данной области делают подробные планы и ведут тщательный надзор за проектом на каждой его стадии для обеспечения позитивных результатов.
Строительство зданий производится за счет частных либо государственных средств с использованием различных методов компании строительного производства. Инструментами фирмы строительного процесса являются жёсткие тендеры, договорная цена, традиционный способ, договорной подряд, рисковое управление строительством, проектирование и строительство и связанное проектирование и строительство.
Под методом компании строительного производства понимается комплекс мероприятий, осуществляемых застройщиком для получения здания. Есть много различных методов фирмы, однако наиболее распространены следующие:
Традиционный метод (проектирование-тендер-строительство)
Проектирование и строительство
Традиционный метод. Это наиболее распространенный метод компании строительства и является хорошо организованным и признанным. По этой схеме на первом этапе Застройщиком заключается договор на проектирование. Проектной компанией разрабатываются строительные чертежи и спецификации, определяются объемы работ и составляется ориентировочная сметная документация. На втором этапе проводится открытый либо закрытый тендер, с победителем которого Застройщик заключает договор генерального подряда. Генеральный подрядчик осуществляет функции по управлению договорами, составлению смет, и управлению строительно-монтажными работами на объекта от начала до конца. Есть прямые договорные отношения между Застройщиком и генеральным подрядчиком. Любой субподрядчик будет иметь прямые договорные отношения с генеральным подрядчиком.
Контрактное управление. При этой договора клиент играет активную роль в системе поставок путем заключения отдельных договоров договоровром (архитектор или инженер), руководителем строительства, а также индивидуальными торговыми подрядчиками. Клиент берет на себя контрактную роль, в то время как руководитель строительства или руководитель проекта обеспечивает активную роль в управлении отдельными торговыми контрактами, а также обеспечивает их гладкую и эффективную совместную работу.
Управление закупочной системой часто используется для ускорения процесса поставок, обеспечивая клиенту большую гибкость в вариантах дизайна по всему контракту, возможность назначения индивидуальных рабочих подрядчиков, отдельные договорные ответственности по каждому отдельному контракту, и предоставляет клиенту больше инструментов контроля.
ИсточникПодготовка к началу работ. Перед возведением объекта следует обеспечить ресурсы для стабильного процесса строительства . Это включает в себя подбор персонала, закупку материалов и оборудования. Также необходимо выбрать метод возведения , определить последовательность работ и время их выполнения. … Горизонтальная ось – путевая, вертикальная – временная. Диаграмма помогает отслеживать прогресс возведения и время между группами работ. Еще одним видом графического представления плана является сетевой план. Рисуется временная ось, а на ней отмечаются отрезки времени работ: самое раннее и позднее время называется «критическим путем». Пример календарного плана.
Что является датой начала выполнения работ
Сроки выполнения работ – существенное условие договора подряда. Если они не согласованы, то договор может быть признан незаключённым. Кроме того, наступает неопределённость, когда именно подрядчик должен приступить к выполнению работ. О том, как прописать сроки в договоре, к какому моменту их можно привязать и что является датой начала выполнения работ, рассказала наш эксперт Анастасия Чекмарева.
Сроки выполнения работ – существенное условие договора подряда
Условие о сроках выполнения работ — это существенное условие договора подряда. При согласовании указывают, когда подрядчик должен приступить к выполнению работ и когда он должен их завершить.
Если это условие не согласовано, то договор может быть признан незаключённым ( п. 1 ст. 708 , п. 1 ст. 432 ГК РФ ). В таком случае у подрядчика не получится обязать заказчика принять выполненную работу. А если он уже получил от заказчика аванс, то он должен будет его вернуть, а также уплатить проценты за пользование денежными средствами.
Обратите внимание, если существенные условия не согласованы, но при этом одна из сторон приняла полное или частичное исполнение договора или подтвердила его действие, то такая сторона не вправе требовать признание его незаключённым, если это противоречит принципу добросовестности ( п. 3 ст. 432 ГК РФ ).
Например, подрядчик выполнил работы, заказчик их принял, но не оплатил. Если заказчик в случае судебного разбирательства будет ссылаться на то, что сроки не согласованы и договор не заключён, то суд может расценить такое заявление как недобросовестное поведение — как попытку избежать ответственности за нарушение обязательств по оплате.
За нарушение условий договора в качестве способа компенсации убытков можно взыскать штрафные санкции — неустойку. Ранее мы рассказывали, как это сделать.
Помимо начального и конечного, стороны могут согласовать промежуточные сроки. Такие условия не являются существенными, их отсутствие не влечёт признание договора незаключённым. Если промежуточных сроков нет, то подрядчик должен приступить к исполнению обязанностей согласно договору и закончить не позднее указанной в нём даты. При согласовании промежуточных сроков их необходимо привязать к этапам выполнения работ, иначе они не считаются промежуточными по смыслу п. 1 ст. 708 ГК РФ . В случае их нарушения заказчик не вправе будет потребовать от подрядчика уплаты неустойки, если при этом работа завершена вовремя.
Способы определения сроков выполнения работ
Для того чтобы избежать риска признания договора незаключённым, а также чтобы не было неопределённости во взаимоотношениях с контрагентом, начальный и конечный сроки необходимо согласовывать. Законодательством предусмотрены следующие способы определения сроков ( ст. 190 — 194 , 314 , 327.1 ГК РФ):
- указание на календарную дату;
- указание на событие;
- указание на момент исполнения встречных обязательств.
Определение сроков календарными датами
Один из самых распространённых способов — указать календарную дату. Для согласования указываются число, месяц и год.
Можно предусмотреть не точную календарную дату, а период, в течение которого подрядчик должен приступить к исполнению обязательств. Например: «Подрядчик должен приступить к выполнению работы не позднее «___» ______ 20_ г. и завершить её в течение 30 рабочих дней, начиная со дня, следующего за указанной датой».
На практике встречаются ситуации, когда начальную дату привязывают к дате заключения договора. Например: «Срок выполнения работ по договору подряда — 30 дней с даты его заключения».
Обратите внимание, если в тексте даты заключения нет и определить её другим способом невозможно, то есть риск признания договора незаключённым.
Определение сроков указанием на событие
Сроки можно привязать к событию, которое должно неизбежно наступить ( ст. 190 ГК РФ ). Наступление такого события не должно зависеть от воли и действий сторон. Данный способ на практике используется редко. Это связано с тем, что сложно подобрать событие, обладающее всеми признаками неизбежности. Например, в Постановлении Арбитражного суда Центрального округа от 13.02.2018 № Ф10-181/2018 по делу № А08-4988/2017 сроки были привязаны к положительному заключению экспертизы. Суд указал, что наступление такого события не соответствует признакам неизбежности.
Уникальный инструмент «Перспективы и риски арбитражных споров» СПС КонсультантПлюс поможет одержать победу в судебном споре.
Определение сроков с момента исполнения встречных обязательств
По смыслу п. 1 ст. 314 ГК РФ , ст. 327.1 ГК РФ срок исполнения обязательства может исчисляться с момента исполнения обязанностей другой стороной, совершения ею определённых действий или с момента наступления иных обстоятельств, предусмотренных законом или договором. Это следует из п. 23 Постановление Пленума Верховного Суда РФ от 22.11.2016 № 54.
К таким обстоятельствам относятся:
- перечисление аванса или полной оплаты;
- предоставление заказчиком документации;
- предоставление заказчиком материалов
В качестве начальной даты можно прописать как выполнение самого обязательства, например с момента перечисления аванса, так и периода времени после данного события, например в течение 10 дней с момента перечисления аванса.
Если такое условие согласовано, то подрядчик имеет право не приступать к работе до исполнения встречных обязательств, а в случае их неисполнения имеет право на односторонний мотивированный отказ и возмещение убытков в порядке, предусмотренном ст. 719 ГК РФ .
Например, Постановление Арбитражного суда Поволжского округа от 05.07.2019 № Ф06-47717/2019 по делу № А55-15665/2018 . Между подрядчиком и заказчиком был заключён договор на выполнение работ по устройству эксплуатируемой кровли. Сроки были согласованы следующим образом: 5 рабочих дней с момента получения предоплаты при условии готовности блоков для производства кровельных работ. При этом был прописан момент завершения работ, а также оговорка, что если сроки готовности блоков сдвигаются, то на это количество дней сдвигается сдача результата. Также была прописана неустойка за нарушение сроков.
Заказчик внёс предоплату, но вовремя не подготовил блоки. Подрядчик нарушил конечный срок. Заказчик обратился в суд взыскать неустойку. Суд отметил, что в связи с тем, что заказчик своевременно не исполнил все встречные обязательства, начальный срок сдвигается на этот период. Соответственно, в промежуток времени, когда подрядчик не мог исполнить обязательства в связи с неисполнением заказчиком встречных обязательств, неустойка не начисляется.
Перенос срока начала выполнения работ
Встречаются ситуации, когда дата начала работ согласована, но подрядчик не может своевременно приступить к исполнению обязательств. В таком случае момент начала работ может быть изменен в порядке, предусмотренном договором. Например, можно заключить дополнительное соглашение и указать новые даты.
Обратите внимание, нет особенностей переноса даты начала выполнения работ в условиях распространения коронавирусной инфекции и введения на данном основании ограничительных мер. Перенос происходит по общим правилам.
Итак, на вопрос, что является датой начала выполнения работ, нет однозначного ответа. Этот момент необходимо согласовывать с контрагентом и прописывать в договоре с учётом требований законодательства. В справочно-правовой системе КонсультантПлюс вы сможете найти рекомендации по составлению договора подряда, а также формы документов.
В СПС КонсультантПлюс есть путеводители по любым видам договоров, а также полная база сопутствующих документов.
Вопрос
Подрядчик своевременно не приступил к выполнению работ. Является ли данный факт основанием для мотивированного отказа от договора?
Ответ
Да, данный факт может быть основанием для одностороннего мотивированного отказа. Согласно п. 2 ст. 715 ГК РФ , если подрядчик не приступает своевременно к исполнению договора подряда, заказчик вправе отказаться от исполнения договора и потребовать возмещения убытков.
Обратите внимание, в случае мотивированного отказа необходимо обосновать его причины, в данном случае зафиксировать факт, что подрядчик своевременно не приступает к исполнению обязательств. Учтите, если подрядчик не приступает к работе в связи с неисполнением заказчиком встречных обязательств, то такой отказ может быть признан неправомерным.
Например, в договоре прописано, что заказчик должен предоставить подрядчику материалы, которые необходимы для исполнения обязательств. Заказчик материалы не предоставил, подрядчик к работам не приступил. Односторонний мотивированный отказ в данном случае неправомерен. Позиция подтверждена судебной практикой: Постановление Арбитражного суда Московского округа от 14.08.2015 № Ф05-9080/2015 по делу № А40-100639/2014 , Постановление Арбитражного суда Волго-Вятского округа от 07.11.2018 № Ф01-4848/2018 по делу № А11-5490/2017 .
Порядок одностороннего мотивированного отказа может быть согласован в договоре.
По общему правилу для одностороннего отказа необходимо уведомить контрагента. Договор прекращается с момента получения уведомления ( п. 1 ст. 450.1 ГК РФ ).
Анастасия Чекмарева, преподаватель-юрист ООО «Что делать Консалт»
ИсточникВажной является дата окончания работ, указанная в справках, так как именно на эту дату подрядчик и заказчик должны отразить в учете результаты выполненных работ. Принять КС-2 и КС-3 к учету можно. Обоснование. … На практике отмечались ошибки в указании начала работ, когда дата первичного учетного документа предшествует дате отгрузки (выполнения работ, оказания услуг). Например, форма N КС-2 "Акт о приемке выполненных работ" и форма N КС-3 "Справка о стоимости выполненных работ и затрат", применяемые организацией, датированы раньше, чем был объявлен тендер на проведение строительно -монтажных работ.
