I . ОБЩИЕ ПОЛОЖЕНИЯ
1. Настоящий Порядок разработан на основании статьи 54 Градостроительного кодекса Российской Федерации и подпункта «б» пункта 13 Положения об осуществлении государственного строительного надзора в Российской Федерации, утвержденного постановлением Правительства Российской Федерации от 1 февраля 2006 г. № 54 «О государственном строительном надзоре в Российской Федерации».
2. Настоящий Порядок устанавливает порядок ведения общего и (или) специального журнала, в которых ведется учет выполнения работ при строительстве, реконструкции, капитальном ремонте объектов капитального строительства.
3. Общий журнал работ, в котором ведется учет выполнения работ при строительстве, реконструкции, капитальном ремонте объекта капитального строительства (далее — общий журнал работ), является основным документом, отражающим последовательность осуществления строительства, реконструкции, капитального ремонта объекта капитального строительства, в том числе сроки и условия выполнения всех работ при строительстве, реконструкции, капитальном ремонте объекта капитального строительства, а также сведения о строительном контроле и государственном строительном надзоре.
Журнал Общих Работ | КС-6 | ЖОР | Производителю работ | Инженеру ПТО
Специальные журналы работ, в которых ведется учет выполнения работ при строительстве, реконструкции, капитальном ремонте объекта капитального строительства (далее — специальные журналы работ), являются документами, отражающими выполнение отдельных видов работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства.
4. Общие и (или) специальные журналы работ (далее — журналы работ) подлежат передаче застройщиком или заказчиком заблаговременно, но не позднее чем за семь рабочих дней до начала строительства, реконструкции, капитального ремонта объекта капитального строительства одновременно с извещением, направляемым в соответствии с частью 5 статьи 52 Градостроительного кодекса Российской Федерации, в орган государственного строительного надзора в случаях, если в соответствии с частью 1 статьи 54 Градостроительного кодекса Российской Федерации при осуществлении строительства, реконструкции, капитального ремонта объекта капитального строительства предусмотрен государственный строительный надзор.
Подлежащие передаче в орган государственного строительного надзора журналы работ должны быть сброшюрованы и пронумерованы застройщиком или заказчиком, титульные листы указанных журналов должны быть заполнены.
5. Орган государственного строительного надзора скрепляет поступившие в соответствии с пунктом 3 настоящего Порядка журналы работ печатью, проставляет регистрационную надпись с указанием номера дела и возвращает такие журналы застройщику или заказчику для ведения учета выполнения работ по строительству, реконструкции, капитальному ремонта объекта капитального строительства. По окончанию соответствующего журнала застройщиком или заказчиком в орган государственного строительного надзора для регистрации предоставляется новый журнал с пометкой «1», «2» и т.д.
6. Заполненные журналы работ подлежат хранению у застройщика или заказчика до проведения органом государственного строительного надзора итоговой проверки. На время проведения итоговой проверки журналы работ передаются застройщиком или заказчиком в орган государственного строительного надзора. После выдачи органом государственного строительного надзора заключения о соответствии построенного, реконструированного, отремонтированного объекта капитального строительства требованиям технических регламентов (норм и правил), иных нормативных правовых актов и проектной документации журналов работ передаются застройщику или заказчику на постоянное хранение.
II . ПОРЯДОК ВЕДЕНИЯ ОБЩЕГО ЖУРНАЛА РАБОТ
7. Общий журнал работ выпускается типографским способом в формате А4 по образцу, приведенному в Приложении № 1 к настоящему Порядку.
8. Разделы общего журнала работ ведутся уполномоченными на ведение такого журнала представителями застройщика или заказчика, лица, осуществляющего строительство, органа государственного строительного надзора и иных лиц путем заполнения его граф в соответствии с подпунктами 8.1-8.7 настоящего Порядка. Перечень уполномоченных на ведение разделов общего журнала работ представителей указанных лиц отражается на Титульном листе журнала.
Записи в общий журнал вносятся с даты начала выполнения работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства до даты фактического окончания выполнения работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства.
8.1. Раздел 1 «Список инженерно-технического персонала лица, осуществляющего строительство, занятого при строительстве, реконструкции, капитальном ремонте объекта капитального строительства» заполняется уполномоченным представителем лица, осуществляющего строительство. В раздел вносят данные обо всех представителях инженерно-технического персонала, занятых при строительстве, реконструкции, капитальном ремонте объекта капитального строительства.
8.2. Раздел 2 «Перечень специальных журналов, в которых ведется учет выполнения работ, а также журналов авторского надзора лица, осуществляющего подготовку проектной документации» заполняется уполномоченным представителем застройщика или заказчика, лица, осуществляющего строительство, а в случае привлечения застройщиком или заказчиком по своей инициативе лица, осуществляющего подготовку проектной документации, для проверки соответствия выполняемых работ проектной документации, также представителем лица, осуществляющего подготовку проектной документации.
8.3. Раздел 3 «Сведения о выполнении работ в процессе строительства, реконструкции, капитального ремонта объекта капитального строительства» заполняется уполномоченным представителем лица, осуществляющего строительство. В указанный раздел включаются данные о выполнении всех работ при строительстве, реконструкции, капитальном ремонте объекта капитального строительства.
Данные о работах, выполняемых при строительстве, реконструкции, капитальном ремонте объекта капитального строительства, должны содержать сведения о начале и окончании работы и отражать ход ее выполнения. Описание работ должно производиться применительно к конструктивным элементам здания, строения или сооружения с указанием осей, рядов, отметок, этажей, ярусов, секций, помещений, где работы выполнялись. Здесь же должны приводиться краткие сведения о методах выполнения работ, применяемых строительных материалах, изделиях и конструкциях, проведенных испытаниях конструкций, оборудования, систем, сетей и устройств (опробование вхолостую или под нагрузкой, подача электроэнергии, давления, испытания на прочность и герметичность и др.).
8.4. Раздел 4 «Сведения о строительном контроле застройщика или заказчика в процессе строительства, реконструкции, капитального ремонта объекта капитального строительства» заполняется уполномоченным представителем застройщика или заказчика. В указанный раздел включаются все данные о выявленных строительным контролем недостатках при выполнении работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства, а также сведения об устранении указанных недостатков.
8.5. Раздел 5 «Сведения о строительном контроле лица, осуществляющего строительство, в процессе строительстве реконструкции, капитального ремонта объекта капитального строительства» заполняется уполномоченным представителем лица, осуществляющего строительство. В указанный раздел включаются все данные о выявленных строительным контролем недостатков при выполнении работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства, сведения об устранении указанных недостатков, а также о применяемых строительным контролем схемах контроля выполнения работ при строительстве, реконструкции, капитальном ремонте объекта капитального строительства.
8.6. Раздел 6 «Перечень исполнительной документации при строительстве, реконструкции, капитальном ремонте объекта капитального строительства» заполняется уполномоченным представителем лица, осуществляющего строительство. В указанном разделе приводится перечень всех актов освидетельствования работ, конструкций, участков сетей инженерно-технического обеспечения, образов (проб) применяемых строительных материалов, результатов проведения обследований, испытаний, экспертиз выполненных работ и применяемых строительных материалов в хронологическом порядке.
8.7. Раздел 7 «Сведения о государственном строительном надзоре при строительстве, реконструкции, капитальном ремонте объекта капитального строительства» ведется дол жностным лицом (должностными лицами) органа государственного строительного надзора, уполномоченного (уполномоченными) на основании соответствующего распоряжения (приказа) органа государственного строительного надзора и от его имени осуществлять такой надзор. В указанный раздел включаются данные о проведенных органом государственного строительного надзора проверках соответствия выполняемых работ требованиям технических регламентов (норм и правил), иных нормативных правовых актов и проектной документации, выявленных нарушениях соответствия выполняемых работ требованиям технических регламентов (норм и правил), иных нормативных правовых актов и проектной документации, предписаниях об устранении выявленных нарушений, сведения о выполнении таких предписаний, а также данные о выдаче заключения о соответствии построенного, реконструированного, отремонтированного объекта капитального строительства названным требованиям или решении об отказе в выдаче такого заключений.
9. Записи в общий журнал работ вносятся в текстовой форме и подписываются соответствующими уполномоченными представителями лиц, указанных в подпунктах 8.1-8.7 пункта 8 настоящего Порядка, сведения о которых отражены на Титульном листе общего журнала работ.
III . ПОРЯДОК ВЕДЕНИЯ СПЕЦИАЛЬНЫХ ЖУРНАЛОВ РАБОТ
10. Специальные журналы работ ведет уполномоченный представитель лица, осуществляющего строительство путем заполнения его граф начиная с даты выполнения отдельного вида работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства до даты фактического окончания выполнения отдельного вида таких работ.
11. После завершения выполнения отдельных видов работ по строительству, реконструкции, капитальному ремонту объекта капитального строительства заполненные специальные журналы работ передаются застройщику или заказчику.
ПРИЛОЖЕНИЕ № 1
к Порядку ведения общего и (или) специального журнала
учета выполнения работ при строительстве, реконструкции,
капитальном ремонте объектов капитального строительства,
утвержденному приказом Федеральной службы
по экологическому, технологическому и атомному надзору
от 12 января 2007 г. № 7
(ОБРАЗЕЦ)
ОБЩИЙ ЖУРНАЛ РАБОТ № _____
(указать строительство, реконструкция, капитальный ремонт)
(наименование объекта капитального строительства, его почтовый или строительный адрес)
(наименование застройщика,
номер и дата выдачи свидетельства о государственной регистрации, ОГРН, ИНН,
почтовые реквизиты, телефон/факс — для юридических лиц;
фамилия, имя, отчество застройщика,
паспортные данные, место проживания, телефон/факс — для физических лиц)
ИсточникОбщий журнал работ по форме КС-6 — Образец, бланк 2022 года
Любые строительные и монтажные работы должны сопровождаться оформлением различной документации. К ней относится общий журнал работ, который составляется на бланке КС-6. Его ведение позволяет контролировать каждый этап выполненных работ, учитывать их сроки и потраченные материалы.
Что представляет собой форма КС-6 (общий журнал работ)
В этом журнале фиксируется информация о работах, которые касаются строительства или монтажа какого-либо объекта. Ведение данного журнала является обязательным, соответственно, его наличие проверяется контролирующими органами.
Документ должен содержать сведения не только о самом объекте. Сюда вписывается подробная информация о каждом этапе выполненной работы. Здесь указываются сведения о заказчике и подрядчике, информация об использованных материалах, данные лиц, которые непосредственно выполняют работу. Прописываются сроки проведения строительства или реконструкции. Причем все данные о работах должны быть указаны в той последовательности, в которых они были выполнены.
(Видео: «Общий журнал работ КС-6»)
Кто должен заполнять форму КС-6
Логично предположить, что подробную информацию о каждом этапе работы должен вносить тот, кто хорошо с ней знаком. Естественно, заказчик не может знать все нюансы, соответственно, обязанность по ведению журнала ложится на исполнителя. Обычно компания, которая является подрядчиком или субподрядчиком назначает ответственного сотрудника. Это может быть начальник участка, прораб или другой работник.
Начинать ведение журнала он должен с того момента, когда на объекте фактически начались строительные или ремонтные работы. Данные о работнике, на которого возлагается данная ответственность, обязательно прописываются на титульном листе журнала.
Инструкция по заполнению
Приступая к заполнению нового журнала, ответственный работник обязан скрепить все его листы. Прошивать рекомендуется белой прочной нитью. На обратной стороне журнала на нее клеится листок с пометками о том, что журнал пронумерован, прошнурован и скреплен печатью. Кроме этого, каждая страница должна иметь нумерацию. Их количество также указывается на листке с обратной стороны.
Для оформления документа используется бланк КС-6. Он представлен в формате А4. Начинать записывать сведения в журнал необходимо в тот день, когда началось фактическое выполнение строительных работ. Сюда последовательно вносятся данные о каждом этапе работы до их полного завершения. Логично предположить, посторонний человек не может вносить сюда какие-то данные.
Заполнение ведет только уполномоченный сотрудник. Это может быть представитель заказчика, сотрудник застройщика или подрядчика. К процессу заполнения журнала могут быть привлечены специалисты государственных органов, например, строительного надзора и др.
(Видео: «Заполняем общий журнал работ»)
Для большего удобства можно рассмотреть процесс заполнения журнала поэтапно:
- Регистрация журнала в надзорных органах
У многих возникает вполне логичный вопрос, нужно ли регистрировать журнал в каких-либо государственных структурах? Здесь все зависит от типа работ и возводимого объекта. Если он нуждается в разрешении и контроле со стороны Госстройнадзора, то журнал подлежит регистрации. Для этого необходимо обратиться в надзорный орган за две недели до начала проведения работ. При регистрации в журнале проставляется печать надзорной организации, также он подписывается ответственными работниками.
Сначала нужно указать важную информацию о сторонах. Этому посвящен целый титульный лист. Отмечаются данные о заказчике и подрядчике, прописываются сведения их учредительных документов, ФИО руководителей и лиц, ответственных за ведение журнала.
Особое внимание нужно уделить сведениям о самом объекте. Указывается точный адрес его расположения, отмечается вид проводимых работ. Также здесь должна присутствовать информация о том, когда работы были начаты и окончены. Если перед началом строительства подрядчик получил какие-либо разрешающие документы, сведения о них также нужно внести в журнал.

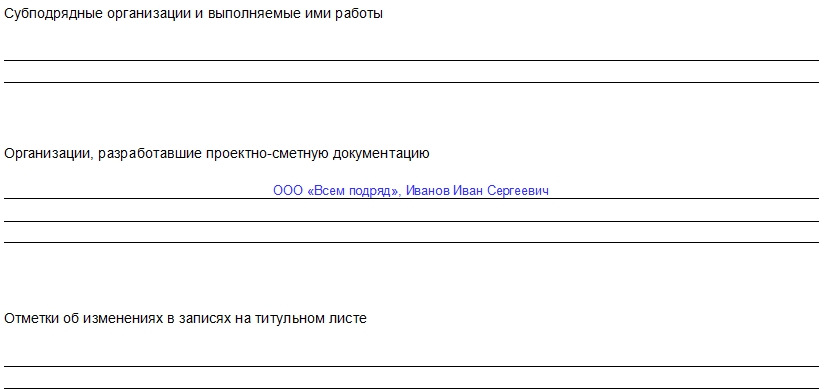

Не исключено, что непосредственное отношение к данному объекту имеют не только заказчик и исполнитель, но и другие организации. Например, это могут быть разработчик проектной документации и др. Информация о них также указывается на титульном листе.

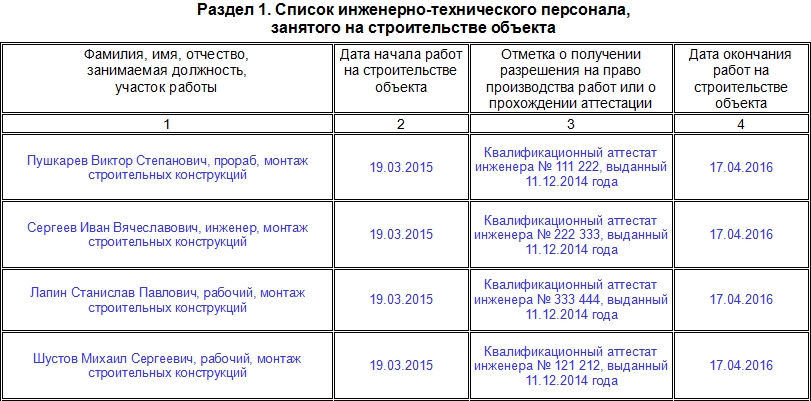

Здесь нужно указать сведения обо всех сотрудниках, которые ведут строительные работы на данном объекте. Причем делается пометка, о том, какой именно деятельностью занимается каждый из них. В таблице есть графа, предназначенная для указания аттестационных документов, на основании которых сотрудник получил доступ к проведению данных работ. Также имеются столбцы, в которых прописывается дата начала работ и их окончания.
Если речь идет о крупном строительном объекте, ответственные сотрудники обязаны составлять промежуточные акты по отдельным видам работ. Информация об этих актах вносится во второй раздел журнала. Указывается порядковый номер, название акта, дата его составления. Достаточно часто, когда заказчик и подрядчик составляют договор, стороны заранее оговаривают необходимость составления промежуточных актов. Поэтому обычно их список уже содержится в договоре.
Этот раздел можно назвать основным. В нем должны содержаться сведения о каждом этапе проведенной работы на всех строительных участках. Причем для каждого из них отдельно указывается период выполнения. Эту информацию рекомендуется указывать максимально подробно, вплоть до номера этажа и конкретного помещения, в котором проводились работы.
Прописываются сведения об использованном материале, указывается его марка, количество, какие-либо особенности. Сведения в данный раздел необходимо вносить ежедневно до полного завершения всех работ.
Не исключено, что в строительном процессе могут возникнуть какие-либо сбои. Об этом также необходимо упомянуть в данном разделе. Отмечается, какой именно произошел сбой, его причины, по возможности указываются последствия. Каждую такую запись должен подтвердить прораб, начальник участка или другое лицо, отвечающее за выполнение работы.
Указывается информация обо всей документации, которая ведется на данном объекте. Причем нужно указать, какая компания ведет тот или иной документ. Прописывается дата выдачи и приемки, отмечаются должностные лица, несущие ответственность за ведение данных журналов и документов.
Раздел предназначен для указания сведений о том, что подрядчик контролировал процесс проведения работ. Здесь кратко можно описать каждый процесс, подлежащий проверке. Проставляются даты выполнения работ, указываются ФИО и должности сотрудников, которые контролировали ведение журнала.
- Заполнение раздела 6 формы КС-6 и итога документа
Этим разделом больше интересуются сотрудники контролирующих органов. Если у них имеются какие-либо замечания, они указываются именно в этом разделе. На основании этих замечаний проверяющие структуры имеют право требовать внести в работу какие-то изменения и корректировки. В заключительной части нужно указать, сколько страниц занимает данный журнал. Все внесенные в него сведения должны быть заверены автографом гендиректора организации, которая здесь выступает в качестве застройщика.
После окончания всех работ в пределах одного объекта завершается и ведение журнала. После того, как руководитель компании-застройщика поставит здесь свою подпись, журнал нужно передать в надзорный орган. Здесь ответственные сотрудники проверяют правильность составления журнала. Если в работе были выявлены какие-либо нарушения, контролирующие структуры должны убедиться в том, что недочеты были устранены и исправлены. После этого журнал возвращается подрядчику на хранение.
Пример заполнения формы КС-6а
Скачать бланк и образец
Нужна ли регистрация в Госстройнадзоре?
Если речь идет об обычном строительном объекте, то журнал не подлежит регистрации. За его правильным заполнением обычно следит не только сам подрядчик, но и представитель заказчика. Совсем иначе дела обстоят в тех ситуациях, если разрешение на проведение данных работ нужно получить в государственном органе. Соответственно, он не просто даст разрешение, но и будет контролировать процесс строительства от начала и до конца. Естественно, в таких ситуациях журнал подлежит обязательной регистрации в Госстройнадзоре.
Как сказано выше, необходимо заранее обратиться в ведомство, чтобы получить соответствующее разрешение. Также здесь регистрируется журнал по форме КС-6. Государственный орган подтвердит регистрацию своей печатью. Также должностные лица проставят здесь свои подписи. Но и это еще не все.
После того как работы будут полностью завершены, журнал передается в Госстройнадзор для проверки. Здесь проверяется корректность его заполнения. При отсутствии каких-либо замечаний надзорный орган возвращает журнал подрядчику.
ИсточникОбразец заполнения общего журнала работ в строительстве. Титульный лист и разделы общего журнала работ
Общий журнал работ в строительстве, образец заполнения которого будет описан далее, является первичным документом. В нем отражается последовательность, качество, сроки и условия выполнения работ по строительству и монтажу. Оформляется документ по форме КС-6 .
Особенности ведения
Документ оформляется при осуществлении строительных работ отдельных (группы однотипных), одновременно сооружающихся строений, расположенных в границах одной стройплощадки.
Кто заполняет общий журнал работ в строительстве ? Ответственным лицом является непосредственный исполнитель: старший производитель работ или руководитель смены, начальник участка или прораб. Как правило, записи вносятся со слов бригадиров и мастеров.
В специализированных организациях ведется специальный журнал. Он находится на хранении у ответственных лиц, выполняющих работы. По их завершении документ передается генподрядчику.
Сведения о содержании
Титульный лист общего журнала работ должен оформляться до начала строительства. При заполнении участвует несколько лиц. Информация вносится, в частности, генподрядчиком, уполномоченным представителем заказчика и проектной организацией. Стоимость работ указывают в соответствии с договором. На этом листе также указывают реквизиты разрешения на строительство, выданного в установленном порядке.
В разделы общего журнала работ вносятся следующие данные:
- Список инженерно-технических сотрудников, занятых на объекте. Эту информацию указывает уполномоченный представитель застройщика (руководитель генподрядной организации).

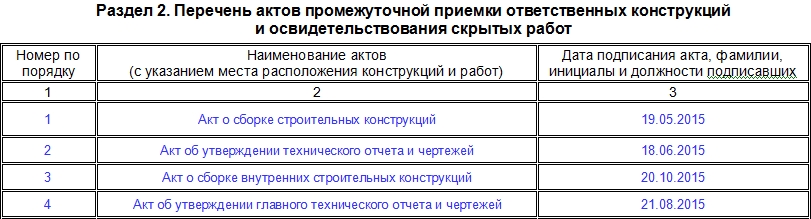

- Перечень актов. Он приводится в календарном порядке.
- Работы по элементам и частям сооружения. Их качество должно контролироваться и оцениваться (для этого предусматривается авторский надзор при строительстве объекта ).
- Четвертый раздел заполняет работник, ответственный за оформление журнала.
- Сведения о выполнении работ от начала и до конца. Эта часть журнала считается основной.
- Перечень исполнительных документов.
- Замечания сотрудников, ведущих контроль безопасности выполнения работ в рамках их компетенции, представителей проектной фирмы или авторского надзора.

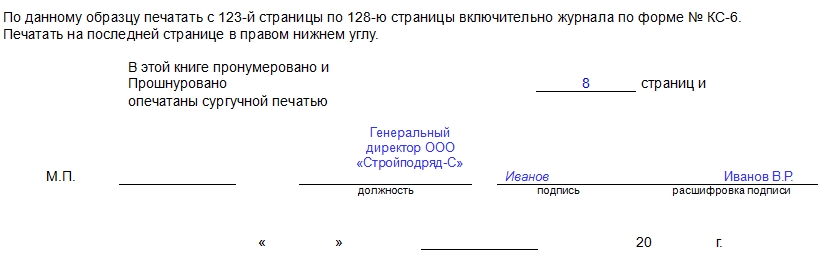

Страницы журнала должны быть пронумерованы. Сам документ прошнуровывается, заверяется подписями на титульном листе и печатью предприятия, выдавшего его.
При сдаче объекта, завершенного строительством, в эксплуатацию журналы передаются рабочей комиссии. После приемки объекта документы сдаются заказчику или по его поручению эксплуатационной организации на постоянное хранение.
Если объект контролирует Госстройнадзор, то журнал нужно зарегистрировать.
Общие правила оформления
Порядок заполнения общего журнала работ в строительстве (образцы некоторых разделов документа можно посмотреть в статье) разработан в соответствии с 54 статьей ГрК, подп. «б» п. 13 Положения о ведении Госстройнадзора. Этот акт утвержден правительственным постановлением № 54 от 2004 г.
В Порядке РД-11-05-2007 установлены правила ведения журналов, в которых производится учет работ при реконструкции, капремонте и строительстве сооружений.
Документ должен быть передан заказчиком/застройщиком заранее, не позднее чем за 7 дней (рабочих) до начала строительства в орган Госстройнадзора, если строительный надзор для данного объекта предусмотрен в соответствии с 1 часть. 54 статьи ГрК. Журнал передается одновременно с извещением, направляемым согласно ч. 5 ст. 52 ГрК.
Уполномоченный надзорный орган скрепляет журналы, поступившие к нему в соответствии с п. 3 РД-11-05-2007 , печатью, ставит регистрационную запись, в которой указывает номер дела. После этого документы возвращаются заказчику/застройщику. При окончании журнала в надзорный орган предоставляется новый документ с пометкой «1», «2» и так далее.
Заполненные формы КС-6 хранятся у застройщика/заказчика до выполнения итоговой проверки. На время ее проведения документы передаются в орган Госстройнадзора. После выдачи указанной структурой заключения о соответствии построенного объекта требованиям техрегламентов и иных нормативных документов, а также проекту, журнал возвращается заказчику/застройщику на постоянное хранение.
Образец заполнения общего журнала работ в строительстве: первый лист
На титульном листе документа указываются:
- Название объекта.
- Адрес. Его можно взять из проекта.
- Сведения о заказчике.
- Информация о застройщике. Сведения должны указываться о лице, осуществляющем строительство в соответствии с проектом. Им является генподрядчик, даже если непосредственные работы выполняет субподрядчик.
- Данные о генеральном проектировщике. Эти сведения присутствуют в рабочих чертежах проекта.
- Сведения о лице, непосредственно осуществляющем строительство.
- Информация о представителе застройщика/заказчика, уполномоченного вести строительный контроль. Здесь указываются данные лиц, осуществляющих технический надзор и имеющих право заполнять разд. 4.
- Представитель лица, ведущего строительство, уполномоченный вести строительный контроль. Здесь указываются данные лиц, имеющих соответствующие удостоверения, представителях Ростехнадзора и аналогичных структур, наделенных полномочиями вносить сведения в разд. 5.
- Информация об иных субъектах, осуществляющих строительство, и их представителях. Здесь должны присутствовать сведения обо всех официально оформленных подрядных организациях.
- Информация о государственном стройнадзоре. Здесь приводятся сведения о структуре, уполномоченной проводить выездные проверки.
Информация о персонале
Генеральный подрядчик указывает всех инженерно-технических работников субподрядных организаций. Непосредственные исполнители конкретных работ вписывают только тех лиц, которые в них заняты. При этом все работники должны иметь соответствующие документы-допуски.
Список актов
Речь идет о специальных журналах работ. В строительстве учитываются все мероприятия, выполняемые в соответствии с проектом. Во втором разделе также указываются сведения о журналах авторского надзора субъекта, ведущего подготовку проекта. Здесь должны присутствовать данные обо всех актах, содержащихся в договоре с заказчиком.
Информация о работах
Кроме наименования работ , сведений об их начале и завершении, указывается и их ход. Описание производится по конструктивным частям сооружения. При этом должно присутствовать указание отметок, осей, рядов, ярусов, этажей, помещений, секций, в которых они велись. Описание приводится после указания даты выполнения работ.
Кроме того, здесь же вкратце описываются методы, строительные материалы, которые были использованы, конструкции, изделия. Если проводились испытания конструктивных элементов, информация об этом в обязательном порядке приводится в журнале. Аналогичное требование предъявляется в случае выполнения пробных запусков систем, устройств, сетей, инженерного оборудования. К примеру, опробование под нагрузкой или вхолостую, подача энергии, испытание на герметичность, прочность, проверка давления и так далее.
Нелишней будет информация об условиях выполнения работ (пониженная температура, осадки и пр.).
Кроме того, можно указывать сведения о:
- вынужденных простоях спецтехники (с указанием предпринятых мер);
- отступлениях от рабочих схем и чертежей (с приведением причин), их согласовании;
- переносе пожарных, транспортных проездов;
- изменении расположения сигнальных, защитных, охранных ограждений;
- перекладке, прокладке, разборке временных инженерных систем;

- наличии, выполнении схем по операционному контролю качества;
- переделках, исправлениях работ, выполненных ранее.
Нюанс
Записи в общий журнал следует вносить ежедневно. Если был простой и записывать нечего, следует указывать причину перерыва.
Можно, к примеру, написать о выполнении уборки, разгрузке материала, складировании, обогреве бетона, изготовлении изделий для армирования и так далее.
Сведения о выполненных работах приводятся на техническом языке. К примеру: «Устройство опалубки под фундамент Ф4 в осях 1/А на отметке 1.500.
Как показывает практика, способ выполнения отдельных видов работ не указывается. Для этого существуют специальные журналы (к примеру, по бетонным работам). Кроме того, ни в одном образце заполнения общего журнала работ в строительстве не встречается сведений о материалах, оборудовании, изделиях, поступающих на стройплодщадку. Для отражения этой информации используются журналы входного контроля.
Под каждой записью должна стоять подпись уполномоченного представителя , указанного на титульном листе. Им может являться прораб или начальник участка. Достаточно часто заполнением журнала занимается мастер. Однако заверять записи он не имеет права.
Строительный контроль
Сведения о нем присутствуют в 4 разделе журнала. Любой орган, уполномоченный вести контроль, может внести в эту часть документа свои замечания. Их необходимо устранить и внести запись об этом в журнал.
Если нарушения исправлены не будут или будут, но запись об этом будет отсутствовать, при следующей проверке представитель надзорного органа выпишет штраф.

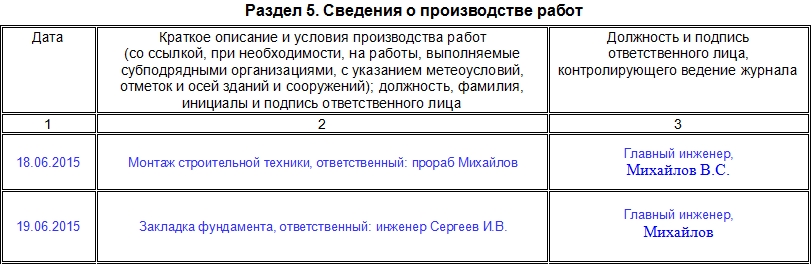

В пятом разделе указываются сведения о контроле лица, ведущего строительство. Проверка осуществляется субъектом, имеющим специальный документ. Контроль ведется по проектным схемам выполнения работ. В него входят испытания, осмотр, измерения и пр. Все показатели должны совпадать с проектными.
Некоторые заказчики с особым внимание относятся к сведениям этого раздела и требуют, чтобы на стройплощадке присутствовал соответствующий специалист. Для этого подрядчик направляет кого-либо из работников на курсы повышения квалификации. После их прохождения и проверки знаний (аттестации) работник получает документ, позволяющий ему вести 5 раздел. В нем же можно приводить сведения по входному контролю, если отдельного журнала на объекте нет.
Список исполнительных документов
В него входят акты о промежуточной приемке, скрытых работах. Кроме того, в этом разделе должны присутствовать реквизиты актов, подписанных у заказчика. Сведения о выданном разрешении на строительство в этот раздел не включаются.
Иногда места в таблице раздела недостаточно. Некоторые лица, ответственные за ведение журнала, просто распечатывают дополнительный лист и регистрируют его в Госстройнадзоре. Между тем целесообразно уточнить у заказчика и представителя госконтроля о возможности так сделать.
Информация о Госстройнадзоре
Седьмой раздел журнала заполняют представители контрольных структур, регистрировавших документ. Они могут выписать предписания, акты проверок, действия которых распространяются на всех субподрядчиков.
Таблица основного раздела
- Порядковый номер записи об описываемом типе работы.
- Позиция работы в смете.
- Наименование.
- Стоимость. Если цена работ закрепляется договором, в этой строке ставят прочерк.
- Единица измерения, соответствующая выполняемой работе. К примеру, если осуществляется рытье котлована, то в строке указывается объем грунта, извлекаемого из земли, в кубометрах.
- Стоимость исполнения единичной работы. Если брать снова рытье котлована, то указывается цена за кубометр извлеченного грунта. Стоимость приводится в рублях.
- Количество работ (1 м куб. грунта).
- Сметная стоимость работы. Она определяется путем умножения предыдущих двух показателей.
- Столбцы 9-11 содержат информацию о количестве, стоимости работ за январь, общей сумме и количестве с начала ведения строительства.
- В столбцах 12-14 указываются те же сведения, что и в предыдущих, но за февраль. Если в январе были зафиксированы какие-нибудь данные в столбце 11, они суммируются с показателями 13 столбца и вносятся в 14-й. Если никакой информации не указывалось, то складываются показатели 10-го и 13-го. Полученную величину записывают в 14 столбец. Аналогичным образом заполняются столбцы за следующие месяцы.
- Общее количество работ. Его указывают в столбце 45.
- Общая стоимость работ. Ее приводят в 46 столбце.
Везде, где фиксируются величины в рублях, определяется общий показатель. Он вписывается в графу «Итого» и копируется в графу «Всего». Если имели место накладные и другие расходы, они учитываются в показателях.
Специальные журналы работ в строительстве
Они относятся к документам, отражающим ход выполнения отдельных мероприятий на стройплощадке.
Оформлением специальных журналов занимается уполномоченный представитель субъекта, осуществляющего строительство. Графы заполняются с даты начала исполнения отдельного типа работ до дня их фактического завершения.
После окончания всех мероприятий, сведения о которых должны присутствовать в специальном журнале, он передается на хранение заказчику/застройщику.
Журнал по монтажу конструкций
Этот документ заполняется представителем субъекта, ведущего строительство. Как и в случае с общим журналом, запись вносится с самого начала выполнения монтажа, до фактического его окончания.
После завершения работ журнал отдается заказчику/застройщику.
Титульный лист заполняется в полном объеме. Не допускаются пропуски разделов. Если требования какой-то части документа нее распространяются на конкретный вид работ, в соответствующих полях ставится отметка «Не требуется».
На титульном листе должна стоять дата открытия документа и его номер. По завершении монтажных работ указывается, соответственно, дата закрытия журнала.
В таблице «Перечень инженерно-технических сотрудников, занятых на монтаже» заполняются все разделы, за исключением последнего. После завершения соответствующего вида работ либо при замене специалиста в нем ставится дата.
В разделе с перечнем актов освидетельствования и промежуточной приемки документы указывают в хронологической последовательности. Актами подтверждается качество выполненного вида работ.
В основную таблицу все сведения вносятся в полном объеме.
Распространенные ошибки
Основными недочетами при заполнении журнала монтажа следует считать отсутствие сведений о:
- рабочей смене в первом разделе;
- марке конструкции и результатах осмотра в разд. 2
- номере монтажной схемы в разделе 3.
Производство монтажных работ, как и любых других, должно контролироваться. Оценка их качества осуществляется уполномоченными на это специалистами. При выявлении нарушений замечания по качеству указываются в 8 разделе. Иногда в случае отсутствия замечаний этот раздел остается незаполненным. Это недопустимо.
Уполномоченные лица должны поставить отметку в любом случае («нарушений не выявлено», «замечаний нет», например).
Журнал прошнуровывается, опечатывается; листы нумеруются. На последнем листе должно стоять количество страниц, Ф. И. О., подпись генподрядчика, дата подписания и печать.
Организация работ на стройплощадке
Перед непосредственным осуществлением проектных мероприятий, необходимо составить план работы на объекте. Это позволит обеспечить необходимый темп деятельности на стройплощадке, исполнение всеми занятыми на ней людьми своих обязанностей в срок.
Необходимо, чтобы для каждого действия было отведено соответствующее место. При этом следует планировать работу так, чтобы по всей стройплощадке людям было удобно перемещаться.
Кроме непосредственного участка строительства, должны быть предусмотрены:
- Дороги.
- Места хранения извлеченного грунта.
- Склады для стройматериалов.
- Бытовки.
- Участки складирования отходов.
- Туалеты.
Особое значение имеет грамотное распределение обязанностей. При организации работ потребность в тех или иных специалистах обуславливается рядом факторов:
- Объемом работ. Соответственно, чем объект больше, тем больше может потребоваться работников. Речь идет не только о непосредственных исполнителях (каменщиках, разнорабочих, крановщиках и пр.), но и прорабах, специалистов по контролю. Из числа последних выбираются ответственные за ведение журналов работ.
- Графиком. Если объект необходимо закончить быстро, вводится несколько смен. Соответственно, потребность в работниках очень высока. При этом необходимо распределить работы по времени так, чтобы они сочетались друг с другом.
- Текущей стадией. На некоторых этапах строительства на площадке присутствие большого числа людей нецелесообразно. К примеру, если заливается фундамент, крановщикам делать будет нечего. Другие этапы предусматривают ведение работ одновременно на нескольких участках.
- Квалификацией работников. Чем она выше, тем быстрее и качественнее будут выполняться работы.
Вне зависимости от количества людей на стройплощадке должны присутствовать специалисты, контролирующие деятельность, фиксирующие процесс в журналах.
При строительстве индивидуальных домов малой этажности на объекте присутствует, как правило, от двух до четырех человек. Этого количества вполне достаточно для выполнения основных работ, в том числе подъема конструкций и материалов.
На многоэтажных объектах может присутствовать несколько бригад по 4-5 чел. Чем больше людей на площадке, тем грамотнее должна быть организована деятельность и контроль за ней. Очень важно проследить за тем, чтобы работа одной бригады не дублировала действия другой.
Что касается фиксации хода работ, то их описание, присутствующее в специальных журналах, должна соответствовать сведениям из общего документа по всему объекту. Их заполнение – является обязанностью ответственных лиц. Специалисты рекомендуют не игнорировать требования нормативных актов и оформлять журналы ежедневно. В противном случае спустя несколько дней придется вспоминать, какие были выполнены работы, в каком объеме и так далее. Отсутствие журналов или информации в них влечет ответственность в виде штрафов.
