1. Горизонтальное — осуществляют при устройстве фундаментов, монтаже конструкций одного этажа, кровельных работ и т. д. (потоки одноэтажных промышленных зданий, а также потоки нулевого цикла, устройства кровли);
2. Вертикальное: -вертикально восходящее (например, посекционный монтаж жилого здания); -вертикально-нисходящее (отделка в жилом доме, осуществляемая «сверху вниз»); -или сочетание этих двух направлений.
Вертикальную схему применяют при монтаже многоэтажных промышленных зданий, кода монтаж ведут методом «на кран» отдельными участками на всю высоту здания, при кирпичной кладке труб и пр.
3. По наклонной схеме осуществляют кирпичную кладку одного этажа, монтаж конструкций на разных отметках и т. п. (кирпичная кладка этажа, монтаж конструкций на разных отметках).
Преобладающей схемой развития потоков в многоэтажном строительстве является горизонтально-вертикальная, в одноэтажном -горизонтальная.
Строительство трубопроводов
3. По продолжительности строительства:
• кратковременный поток организуют при возведении отдельных зданий (сооружений) или групп объектов, продолжительность строительства которых не превышает одного года;
• долговременный поток действует при сооружении объектов или комплексов, продолжительность строительства которых более одного года;
• сквозной (непрерывный) поток включает изготовление конструкций, их транспортирование на строительную площадку и процесс возведения зданий (например, при строительстве силами домостроительного комбината).
4. По характеру ритмичности:
Ритмом потока называется продолжительность выполнения одного цикла работ на одной захватке, выражается в сменах, часах.
1. Ритмичный поток – поток, в котором продолжительность выполнения работ одинакова на всех захватках. В практике строительства встречается достаточно редко. Данный вид потока может быть использован только при планировании возведения отдельного объекта или группы одинаковых объектов с очень высоким организационным уровнем строительства и материально-технического обеспечения.
2. Разноритмичный поток– поток, в котором составляющие его потоки имеют одинаковые ритмы однотипных работ и различные ритмы разнотипных. Этот вид потока очень распространен и применяется при планировании возведения отдельных объектов и групп, одинаковых по объемно-конструктивным и объемно-планировочным решениям объектов, когда ритмы составляющих потоков не могут быть приведены к одинаковой величине из-за различного уровня механизации работ и невозможности регулирования количественного состава рабочих бригад. В качестве примера строительного потока данного вида можно привести объектный строительный поток по возведению многоэтажных жилых зданий, при этом в качестве захватки (яруса) принимается один или 2 – 3 этажа. Серьезным недостатком этого вида потока является наличие большого незанятого фронта работ, возникающего в результате невозможности сближения смежных потоков, так как одновременное их выполнение на одном и том же объекте или участке невозможно по технологическим причинам. При наличии дополнительных средств механизации и людских ресурсов этот недостаток может быть устранен путем превращения разноритмичного (неуравновешенного) потока в ритмичный поток с кратным ритмом (кратноритмичный).
Как устроен рынок коллективных инвестиций | Что такое ЦФА и токены на жилье.
3. Неритмичный поток – поток, в котором продолжительность выполнения работ на отдельных захватках различна.
а) с однородным изменением ритма – строительный поток, у которого время работы всех бригад на одноименных захватках одинаково, а на разных захватках — различно. Возможен при организации строительства жилых зданий с одинаковым конструктивным оформлением, но с различным числом секций или одноэтажных промышленных зданий больших размеров в плане. В практике строительства широкого распространения не получили в силу того, что запроектировать одинаковую продолжительность выполнения всех процессов на захватке (объекте) представляется не всегда возможным. Чаще всего этот вид потока применяется при организации строительства промышленных одноэтажных объектов, в случае, если объект невозможно разделить на одинаковые по объемам работ участки. Этот вид потока может также применяться при организации строительства общественных зданий.
б) с неоднородным изменением ритма – ритмы специализированных потоков на всех захватках различны. Возможен при строительстве жилых зданий, которые отличаются между собой внутренней планировкой или характером отделки. Наиболее распространенный вид строительного потока, широко применяется в практике строительства. Расчет параметров данного вида потока выполняется с использованием метода матричного алгоритма.
Увязка строительных работ.
Увязку работ осуществляют с целью максимального совмещения частичных потоков во времени и пространстве. Увязку потоков осуществляют непосредственно на графике (циклограмме) или расчетным методом.
В ритмичном потоке увязка производится путем включения последующей операции сразу после окончания предыдущей операции. Выполняемые процессы имеют одинаковую продолжительность поэтому перерывов в работе нет.
В разноритмичном потоке для выполнения одних процессов может быть принят одинаковый ритм работы бригад, а для других, из-за повышенной трудоемкости работ, ритмы должны быть приняты в несколько раз больше.
Увязка работы бригад: вторая бригада, т.к. ритм ее работы больше, чем ритм предшествующей бригады, включается в работу сразу после того, как первая бригада освободит первую захватку. Третья бригада, т.к. ритм ее работы меньше, чем ритм предшествующей бригады, включается в работу лишь после освобождения последней захватки второй бригадой. Только в этом случае третья бригада не будет простаивать в ожижении фронта работ).
Частным случаем разноритмичного потока является поток с кратным ритмом. (рис. ). Для того, чтобы захватки не простаивали, иногда стремятся увеличить количество рабочих в бригадах, имеющих наибольший ритм, и тем самым уравнять ритмы по наименьшему значению. Но достичь этого не всегда удается, например, ограниченна производительность машин, либо размеры рабочего пространства не позволяют разместить на нем дополнительную рабочую силу. В этом случае возможны два варианта:
1. Уравнять все частные потоки по ритму того, который имеет наибольшую продолжительность. Недостаток его в том, что при такой организации сохраняется большая продолжительность работ.
2. Проектируют частные потоки таким образом, чтобы у них были кратные ритмы. После чего работу с наибольшей продолжительностью разбивают на несколько частей, которые выполняют разные коллективы рабочих (рис.).

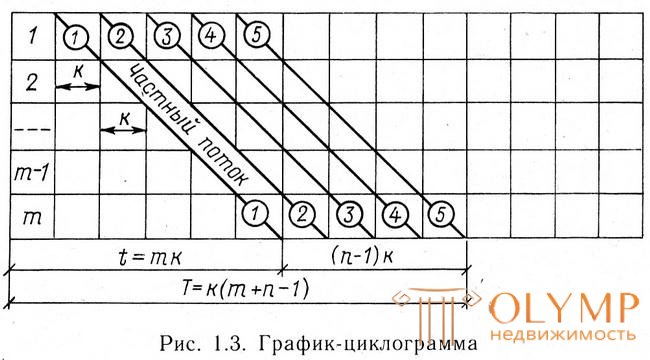

Увязка потоков с разным ритмом происходит следующим образом: на циклограмму вначале наносится первый частный поток, затем второй, причем он включается в работу после завершения работы на 1-м организационно-пространственном модуле. После этого определяются места критических сближений и их величина.
Критическое сближение наблюдается в том месте на циклограмме, которое характеризуется одновременной работой смежных частных потоков на одной захватке. Оно равно времени между моментом завершения и моментом начала одноименных работ смежных потоков (а1, а2, а3, а4).
После завершения этой процедуры сравнивают полученные величины критических сближений и выбирают наибольшее, которое соответствует продолжительности организационного перерыва между этими частными потоками.
На реализацию потоков в строительстве оказывает влияние вероятностный характер этого вида производства. В частности, неправильное формирование бригад, простои машин из-за неисправностей, перебои в снабжении материалами и энергоресурсами, неблагоприятные метеорологические условия нарушают ритм потока и приводят к простою бригад. Поэтому для бригад планируется так называемый резервный комплекс работ, который они выполняют в случае нарушения потока. Такие мероприятия позволяют уменьшить количество и продолжительность простоев или ликвидировать их полностью.
Организация поточного возведения объектов находится в прямой зависимости от уровня унификации их объемно-планировочных и конструктивных элементов. В зданиях, имеющих разнообразные пролеты, шаги и высоты, трудно организовать поточное строительство. Это должно учитываться при проектировании зданий.
Дата добавления: 2016-10-07 ; просмотров: 2267 ; ЗАКАЗАТЬ НАПИСАНИЕ РАБОТЫ
Источник: poznayka.org
Теория поточного строительства
Организация строительного производства предполагает следующие направления научной и производственной деятельности: организацию строительства, планирование строительства иуправление строительством.
Организация строительства — система формирования или выбора производственного предприятия (комплекса предприятий), предназначенного для выполнения поставленной задачи.
Планирование — система увязки выполняемых строительно-монтажных работ во времени и пространстве, а также система поставки и расхода материально-технических ресурсов.
Управление — система поддержания установленного порядка или перевода строительного производства из одного состояния в другое с целью безусловного выполнения поставленной задачи.
Основными принципами организации, планирования и управления строительством являются: централизованное руководство производственно-хозяйственной деятельностью строительных организаций при максимально возможном расширении их самостоятельности; сокращение сроков возведения объектов при одновременном повышении качества строительно-монтажных работ и уменьшении их стоимости; постоянное повышение производительности труда; комплексная механизация и возможно более полная автоматизация строительного производства; индустриализация производства; выполнение строительно-монтажных работ поточными методами; полное обеспечение требований охраны труда и безопасного выполнения работ; рациональная организация материально-технического снабжения и экономное расходование ресурсов; строгое соблюдение законов и постановлений.
Строительство любого здания или сооружения наружных сетей водоснабжения и канализации и других инженерных сооружений связано с производством комплекса строительных процессов рабочими различных профессий и разной квалификации. Строительные процессы могут выполняться непрерывно или с определенными технологическими перерывами. Так, при прокладке наружных канализационных сетей с раструбными соединениями отдельных трубопроводов перед гидравлическим испытанием требуется определенное время, необходимое для твердения цементного раствора в раструбном стыке. Время твердения раствора в этом комплексном процессе составляет технологический перерыв. Технологические перерывы определяют более сложные условия для организации непрерывного производственного процесса.
Строительные процессы в пространстве могут развиваться различно. При строительстве наружных сетей водоснабжения и канализации наблюдаются процессы линейного характера, при строительстве многосветных очистных сооружений строительные процессы выполняются преимущественно по ярусам.
Выполнение строительных процессов происходит последовательно, в определенной технологической зависимости (отрывка траншей, устройство искусственного основания, укладка трубопроводов по заданному уклону, заделка стыков и т. д.). Можно организовать работы таким образом, что какая-то бригада рабочих определенной профессии будет производить работы по всей трассе или по всему объекту строительства и по их окончании переместится на другой объект, а на ее место придет следующая бригада рабочих, которая выполнит другой вид работ также по всей трассе или объекту. Такой метод ведения строительно-монтажных работ называется последовательным методом.
При последовательном методе строительства каждое здание возводится по завершении всех работ на предыдущем объекте. Такой метод выполнения работ бригадами, осуществляющими различные строительные процессы, сопровождается вынужденными перерывами в работе.
Можно строительные процессы начать и закончить на всех объектах одновременно. При этом время строительства всех объектов будет равно времени строительства одного объекта, однако потребуются значительные материально-технические ресурсы. Такой метод ведения строительно-монтажных работ называется параллельным методом.
Поточный метод строительно-монтажных работ совмещает последовательный и параллельный методы, сохраняя преимущества обоих методов и устраняя недостатки каждого из них в отдельности. Сущность поточного метода можно пояснить следующим примером. Предположим, что требуется проложить m одинаковых наружных канализационных сетей.
Основными процессами для прокладки каждой из сетей будут: отрывка траншей, устройство искусственного основания, укладка трубопроводов по заданному направлению и уклону с заделкой стыков, гидравлическое испытание и обратная засыпка траншей. Как было отмечено выше, выполнение указанных процессов происходит последовательно, но совсем не обязательно ждать окончания одного из процессов на всей трассе, чтобы начать следующий.
Всю трассу можно разделить на участки, называемые захватками, с таким расчетом, чтобы на всех захватках объем работ при выполнении основных однородных процессов был одинаков. Если для выполнения этих объемов работ численность каждой бригады принять такой, чтобы продолжительность ее работы на захватке была также одинаковой, то число захваток будет соответствовать числу основных процессов в составе комплексного производственного процесса. Обозначим время выполнения всех процессов строительства одной сети Tц, основные процессы, выполняемые на захватках, арабскими цифрами 1. 5 в кружках (рис. 1.1, а).

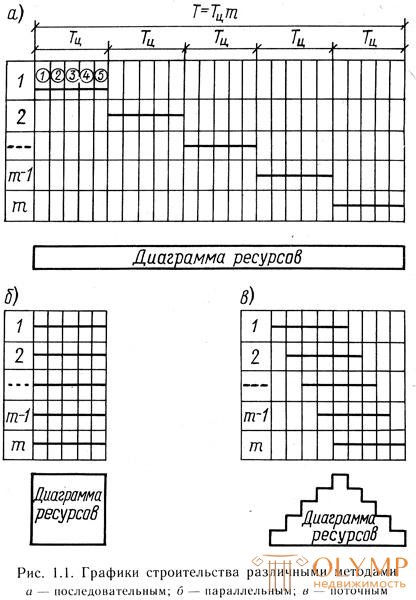

При последовательном методе ведения строительно-монтажных работ (рис. 1.1, а) время на устройство m сетей составит Т = = Тцm, при этом интенсивность потребления материально-технических ресурсов будет г = R/m (где R — общие затраты ресурсов на строительство m сетей). При параллельном методе (рис. 1.1,6) все сети сооружаются одновременно и время на их устройство равно времени на устройство одной сети Т = Тц, а количество материальных ресурсов будет равно R = гm.
В случае выполнения строительно-монтажных работ поточным методом (рис. 1.1, в) комплексный процесс разделяют на n составляющих процессов (в нашем случае на 5), для каждого из которых назначают одинаковую продолжительность и совмещают их ритмичное выполнение по времени на различных сетях, обеспечивая тем самым последовательное осуществление однородных процессов и параллельное выполнение разнородных. Если взять один отрезок времени, отвечающий производству работ на 1-й сети и соответствующий 5-й захватке, то можно убедиться, что на 1-й сети в этот отрезок времени осуществляется обратная засыпка траншеи, на 2-й — гидравлическое испытание, на 3-й — укладка трубопроводов по заданному направлению и уклону с заделкой стыков, на 4-й — устройство искусственного основания под трубопроводы и на 5-й — отрывка траншеи. Однако каждый в отдельности процесс на разных сетях выполняется последовательно.
Строительство m сетей поточным методом требует меньше времени (Т < Tцm) по сравнению с последовательным, а интенсивность потребления материально-технических ресурсов меньше по сравнению с параллельным nr < mr.
Для организации строительного потока необходимо производственный процесс разделить на составляющие, поручив их выполнение рабочим соответствующих профессий; создать производственный ритм и совместить во времени производство составляющих процессов.
На характер разделения строительных процессов влияют различные условия строительства: конфигурация объектов, вид выполняемой работы и др. Однако есть понятия поточного метода, общие для всего многообразия возводимых зданий и сооружений. При распределении операций между рабочими можно выделить поточно-операционный, поточно-расчлененный и поточно-комплексный способы ведения работ.
Поточно-операционный способ применяется при разделении производственного процесса по операциям в одном звене. Поточно-расчлененным способом работают звенья одной бригады, выполняя простые процессы на определенном месте захватки. Поточно-комплексный способ применяется при производстве работ комплексными бригадами, в которых члены бригады владеют несколькими смежными профессиями.
В зависимости от конфигурации строительных объектов и ее влияния на организацию поточного метода строительства различают поточно-линейный и поточно-захватный способы производства работ. Поточно-линейный способ применяется на строительстве протяженных сооружений, к которым относятся наружные сети систем водоснабжения и канализации. Поточно-захватный способ рационален при строительстве зданий и сооружений различного назначения, при значительных размерах по высоте; подразделяются на одно- и многоярусный.
В строительстве организуется комплексный поток, состоящий из специализированных (частных), объектных и комплексных потоков. Продукцией потоков являются: специализированного — законченные объемы определенных работ; объектного — законченные здания и сооружения; комплексного — группа зданий или сооружений.
Большинство производственных процессов (не только строительных) можно представить в виде рисунков, схем, графиков, таблиц и т. п., достаточно точно отражающих действительность происходящего в этих процессах. Это модели происходящего производственного процесса. Организация и планирование предполагают разработку моделей выполнения развивающегося во времени и пространстве производственного процесса. В настоящее время установленной классификации методов моделирования еще нет.
Накопленный опыт моделирования организации строительных процессов во времени и пространстве (работы профессоров В. А. Афанасьева, В. И. Рыбальского, В. М. Васильева и др.) позволяет при разработке научно обоснованных моделей сформулировать к ним следующие основные требования: целенаправленность (наличие цели, ради которой создается модель); адекватность (соответствие модели объекту); полнота модели (обеспечение решения всех интересующих пользователя задач); простота модели (обеспечение хорошего понимания модели, защищенность от решения посторонних задач и выдачи далеких от истины решений); экономичность (максимальная экономия затрат на создание и исследование модели); адаптивность (возможность использования модели при учете различных факторов).

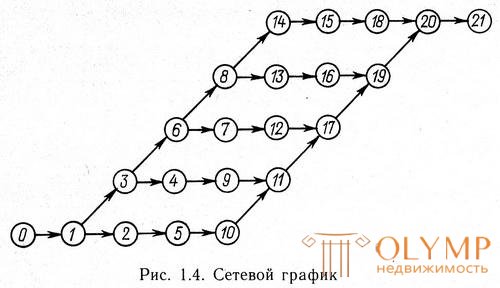

В разработках по организации, планированию и управлению строительством наибольшее распространение получили модели в виде графиков, циклограмм, сетевых моделей в форме графа и табличная форма фиксации моделей в виде матриц.
В рассмотренном выше примере предполагалось построить т одинаковых наружных канализационных сетей. Каждая из сетей разбита на 5 захваток, на которых одновременно выполняются разнородные работы. Сумма захваток на одной сети (здании, сооружении и т. д.) называется фронтом работ.
При поточном методе производства строительно-монтажных работ однородные работы ведутся последовательно, разнородные — параллельно. Поток, который образуют однородные работы, выполняемые последовательно на разных фронтах, называют частным потоком. Поток, образуемый разнородными работами, выполняемыми параллельно на одном фронте работ, называют объектным потоком.
ТЕОРИЯ ПОТОЧНОГО СТРОИТЕЛЬСТВА
Важнейший принцип строительных работ – равномерность, круглогодичность. При этом роль специализации – максимальное расчленение любой работы на отдельные технологические части, процессы, операции с поручением выполнения каждой из этих частей отдельным исполнителем.
Поточным методом называется метод, который обеспечивает планомерность, ритмичность выпуска готовой продукции (законченные ЗиС, виды работ) на основе непрерывной и равномерной работы трудового комплекса неизменного состава, своевременную поставку всех необходимых материально-технических ресурсов.
При последовательном методе выполнения работ общий срок выполнения работ увеличивается по сравнению с другими, но потребность в ресурсах минимальная, при параллельном методе ведения работ – время минимально (=1 циклу), но потребление ресурсов резко возрастает.
Для поточного метода характерны следующие черты:
1. расчленение работ на составные процессы в соответствии со специализацией и квалификацией исполнителей
2. расчленение фронта работ на отдельные участки (узлы, захватки, делянки) для создания наиболее благоприятных условий работ отдельными исполнителями
3. максимальное совмещение процессов во времени (по возможности)
Общие принципы проектирования потока
1. выявление объектов близких между собой по ОПР, конструктивному решению, технологии их возведения
2. расчленение процесса возведения проекта на отдельные работы, предпочтительно равные или кратные по трудоемкости
3. установление целесообразности выполнения работ и соединения взаимосвязанных работ в общий совокупный процесс и их синхронизацию, чем достигается непрерывность строительного процесса
4. закрепление отдельных видов работ за отдельными бригадами, устанавливается последовательность включения в поток отдельных объектов и движения бригад в процессе выполнения работ на отдельных объектах
5. расчет основных параметров
Все работы должны базироваться на реальном количестве ресурсов, которые могут быть выданы соответствующей строительной организацией для выполнения объема работ по потоку.
